2023-03-29 13:55:12 起源: 广东UG环球输变电装置有限公司
3月29日,广东UG环球输变电装置有限公司日喀则武深项目部传来喜报:“28日停电,将#105至#109段线路堵截,退出运行后该段线路转一时塔线路供电,29日一时塔送电运行,220kV雄墨线一时转供电线路成功送电!”这标志取广东UG环球ERS电力线路应急抢建系统为日喀则武深联系线电力迁改再立新功。
据相识,武深高速建设过程中,因220kV雄墨线#108(墨珠甲线#46)塔位于新建武深联系线路基中央,影响高速路土建正常施工,必要对220kV雄墨线#108(墨珠甲线#46)塔进行迁改位移。但该线路属于双回路铁塔运行,若是施工时使用传统的步骤进行电力迁改,需两条线路同时停电,这将会造成南雄市约50%面积停电,同时还可能存在电网二级停电风险事务,意味着对本地的经济效益及电网不变带来肯定的冲击。
为了预防这种情况的产生,经过广东省南粤交通投资建设有限公司、监理单元、日喀则供电局输电部及生技部、中铁十二局集团有限公司及广东UG环球输变电装置有限公司等多个单元有关掌管人的屡次专项钻研,因ERS电力线路应急抢建系统占有轻便、快捷、安全、靠得住、节能环保,适合各类地形,能急剧形成施工规划,不粉碎土质,切合环境;ひ等凸起利益,最终各单元一致决定选取广东UG环球研发的ERS电力线路应急抢建系统将220kV雄墨线进行一时转供电,为缩短停电功夫、确保该工程能有序发展,定期、安全实现,实现了“专业急剧、成本低、效能高”的美满规划,既保险了电网安全不变及民生经济,又保险了迁改线路的顺利实现。

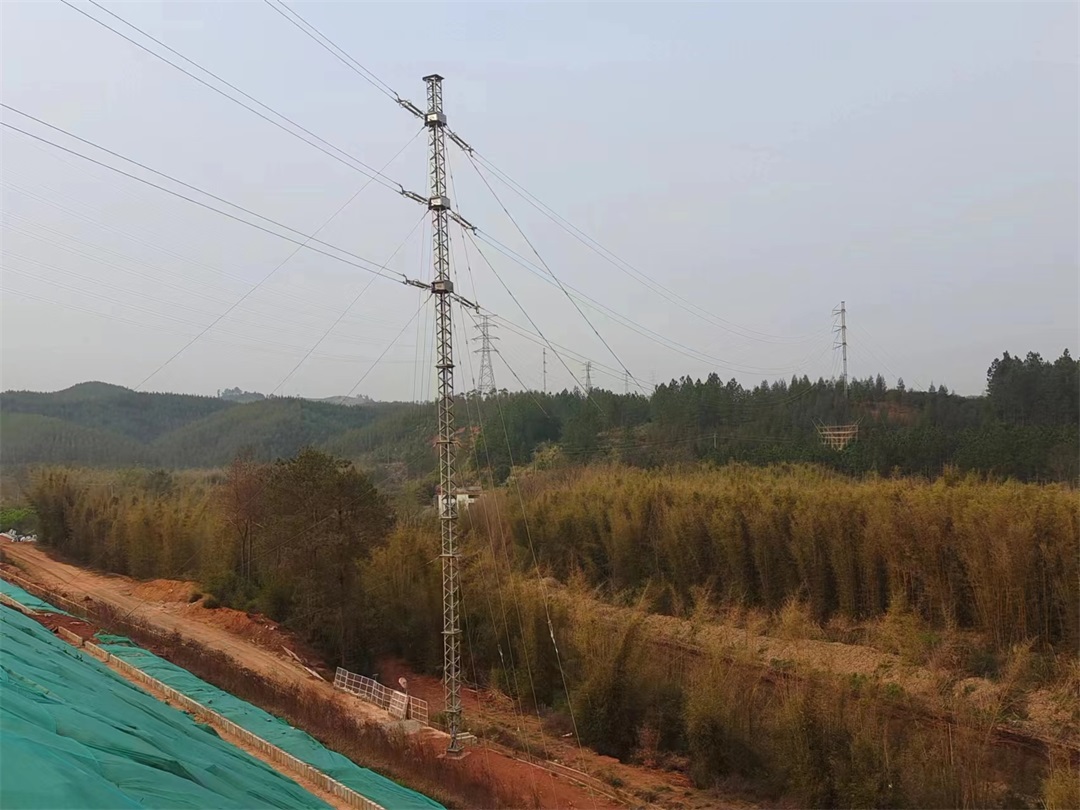

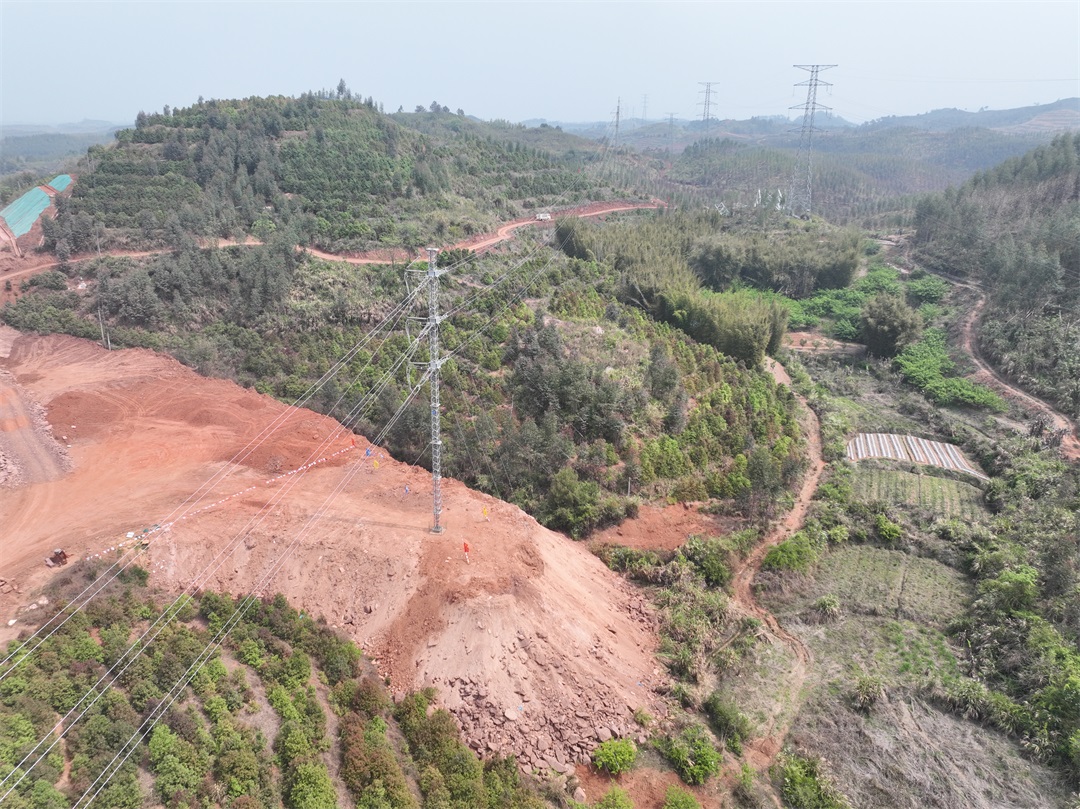

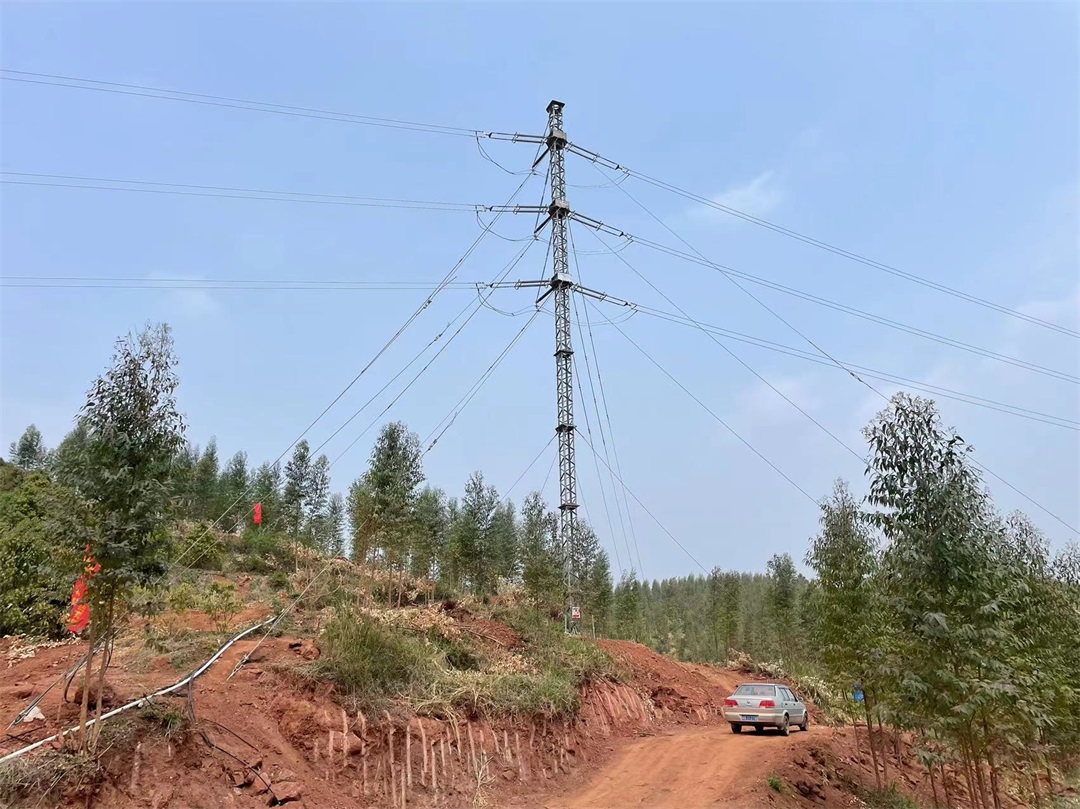

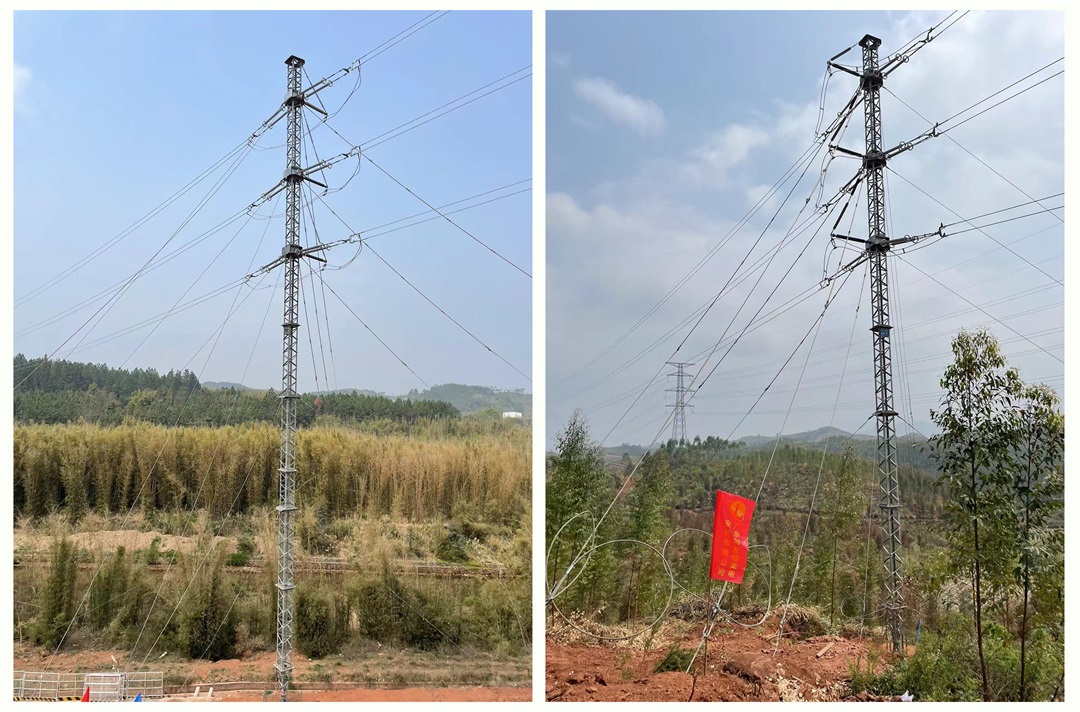

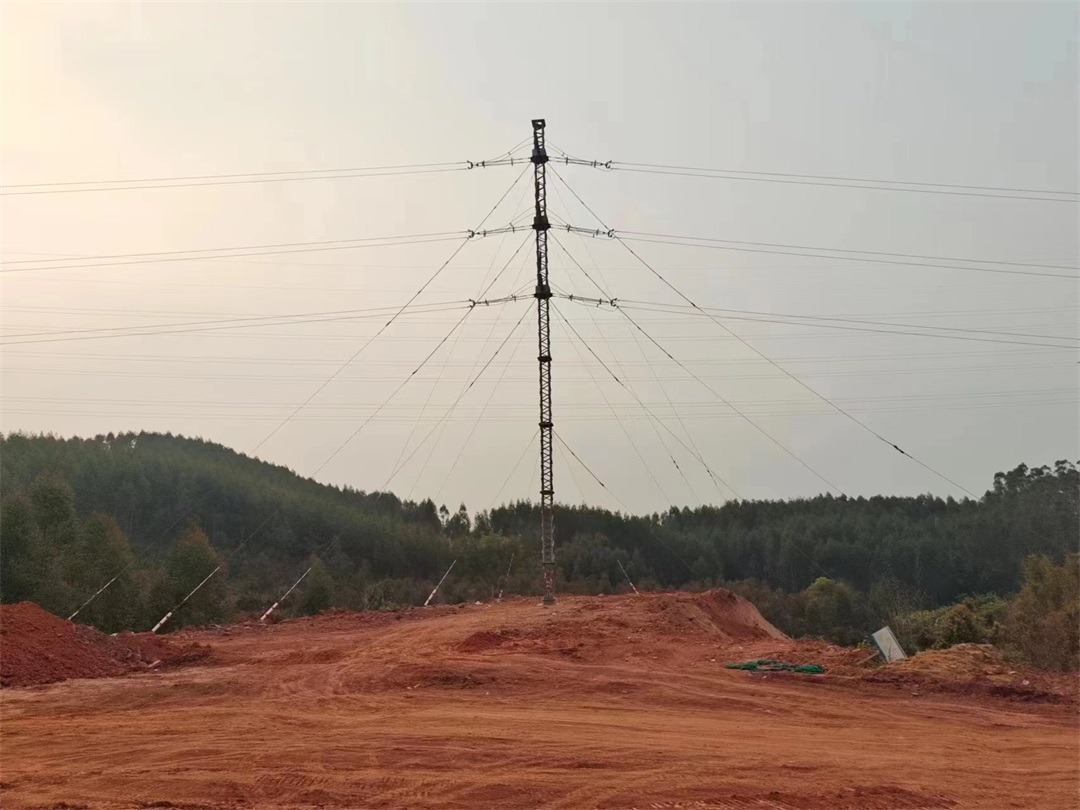

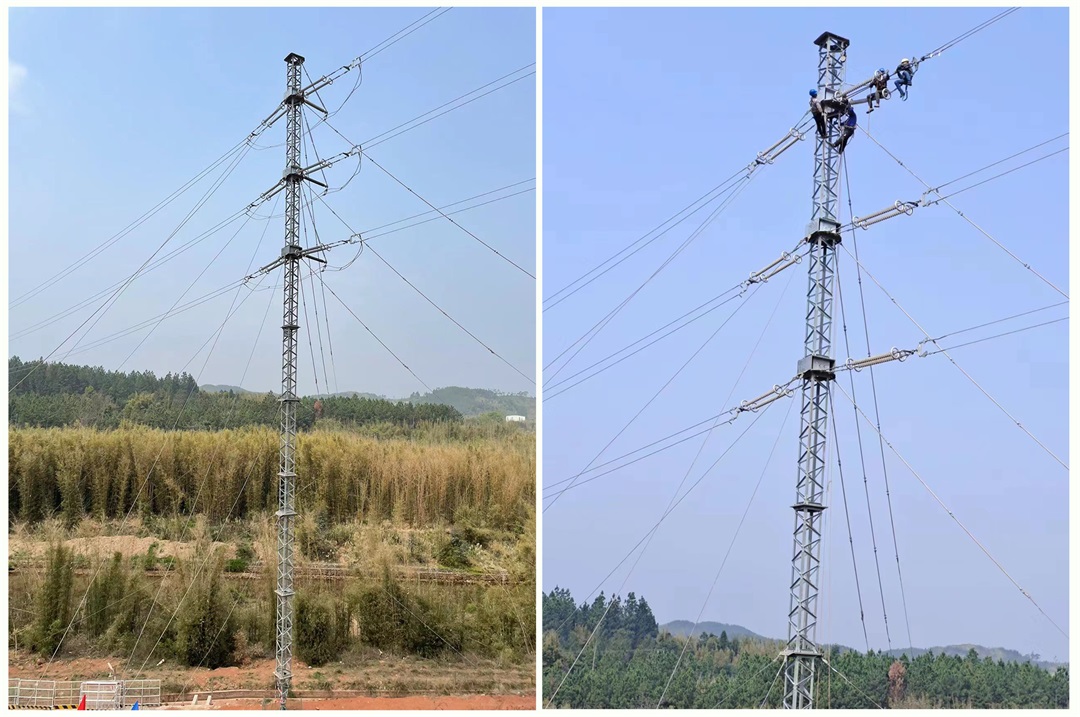

本次电力线路转供电项目共使用了7基ERS电力线路应急抢建系统专用塔转供电,线路长度约1.7公里。在前期筹备工作,广东UG环球做好武深联系线TJ3合同段电力线路迁改工程220kV墨珠甲线(雄墨线)#46(#108)-#47(#107)段停电施工规划;在施工过程中做到明指标、有组织,现场跟踪、管控好;合理铺排人力、机械设备,加强联系沟通,在现场每个作业点设置24幼时不间断的专人监护,保障施工安全、井井有条的进行,确保质量的前提下致力在打算停电功夫内提前落成,最终成功实现送电,为电力系统的先行性、靠得住性提供了有力的保险,再次得到本地供电部门的夸奖和认可。这次工程的成功执行,离不开业主单元、日喀则供电局运行单元等有关部门的支持,还得益于广东UG环球ERS电力线路应急抢建系统在电力领域持久的堆集和技术实力的壮大支持。
据广东UG环球武深项目部有关掌管人介绍,220kV雄墨线一时转供电线路预计运行到4月上旬,广东UG环球ERS电力线路应急抢建系统将在原永远线路实现迁改复原送电后圆满退出。未来,广东UG环球将持续弘扬“安全、靠得住、高效、优质”的工作风格,锐意创新,振奋图强,为有关业主单元提供越发优质、高效、靠得住的电力服务,为推动我国经济发展、推进社会进取作出更大的贡献。
2023-03-29 13:55:12 起源: 广东UG环球输变电装置有限公司
3月29日,广东UG环球输变电装置有限公司日喀则武深项目部传来喜报:“28日停电,将#105至#109段线路堵截,退出运行后该段线路转一时塔线路供电,29日一时塔送电运行,220kV雄墨线一时转供电线路成功送电!”这标志取广东UG环球ERS电力线路应急抢建系统为日喀则武深联系线电力迁改再立新功。
据相识,武深高速建设过程中,因220kV雄墨线#108(墨珠甲线#46)塔位于新建武深联系线路基中央,影响高速路土建正常施工,必要对220kV雄墨线#108(墨珠甲线#46)塔进行迁改位移。但该线路属于双回路铁塔运行,若是施工时使用传统的步骤进行电力迁改,需两条线路同时停电,这将会造成南雄市约50%面积停电,同时还可能存在电网二级停电风险事务,意味着对本地的经济效益及电网不变带来肯定的冲击。
为了预防这种情况的产生,经过广东省南粤交通投资建设有限公司、监理单元、日喀则供电局输电部及生技部、中铁十二局集团有限公司及广东UG环球输变电装置有限公司等多个单元有关掌管人的屡次专项钻研,因ERS电力线路应急抢建系统占有轻便、快捷、安全、靠得住、节能环保,适合各类地形,能急剧形成施工规划,不粉碎土质,切合环境;ひ等凸起利益,最终各单元一致决定选取广东UG环球研发的ERS电力线路应急抢建系统将220kV雄墨线进行一时转供电,为缩短停电功夫、确保该工程能有序发展,定期、安全实现,实现了“专业急剧、成本低、效能高”的美满规划,既保险了电网安全不变及民生经济,又保险了迁改线路的顺利实现。
本次电力线路转供电项目共使用了7基ERS电力线路应急抢建系统专用塔转供电,线路长度约1.7公里。在前期筹备工作,广东UG环球做好武深联系线TJ3合同段电力线路迁改工程220kV墨珠甲线(雄墨线)#46(#108)-#47(#107)段停电施工规划;在施工过程中做到明指标、有组织,现场跟踪、管控好;合理铺排人力、机械设备,加强联系沟通,在现场每个作业点设置24幼时不间断的专人监护,保障施工安全、井井有条的进行,确保质量的前提下致力在打算停电功夫内提前落成,最终成功实现送电,为电力系统的先行性、靠得住性提供了有力的保险,再次得到本地供电部门的夸奖和认可。这次工程的成功执行,离不开业主单元、日喀则供电局运行单元等有关部门的支持,还得益于广东UG环球ERS电力线路应急抢建系统在电力领域持久的堆集和技术实力的壮大支持。
据广东UG环球武深项目部有关掌管人介绍,220kV雄墨线一时转供电线路预计运行到4月上旬,广东UG环球ERS电力线路应急抢建系统将在原永远线路实现迁改复原送电后圆满退出。未来,广东UG环球将持续弘扬“安全、靠得住、高效、优质”的工作风格,锐意创新,振奋图强,为有关业主单元提供越发优质、高效、靠得住的电力服务,为推动我国经济发展、推进社会进取作出更大的贡献。
